整治道床翻浆冒泥作业

掌握清挖道床翻浆的程序及技术标准,并能在规定时间内完成道床翻浆作业。

一、主要工具、材料和备品

道砟叉、铁锹、耙镐、捣固机具、笤帚。

二、作业安全

1.按规定设好防护,按规定避车。

2.多组工人在一起作业时,各组间隔至少4根轨枕,相互间要保证人身安全。

3.清挖翻浆时边坡两侧堆高道砟不得高出轨面,轨面上不得有道砟。

三、准备作业

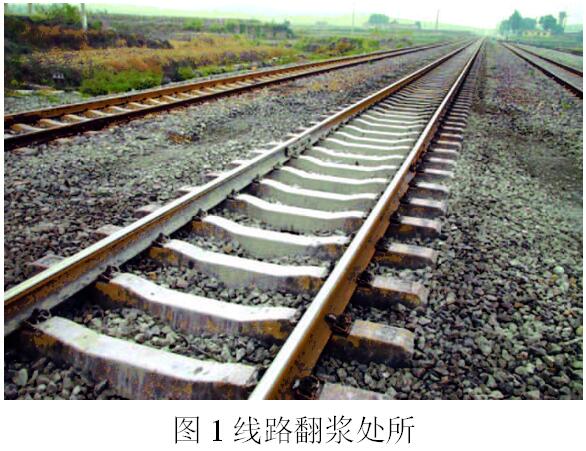

1.根据现场调查记录,确定翻浆的位置和长度,确定作业范围,见图1

2.扒出表层道砟,堆放在邻近路肩上。

四、基本作业

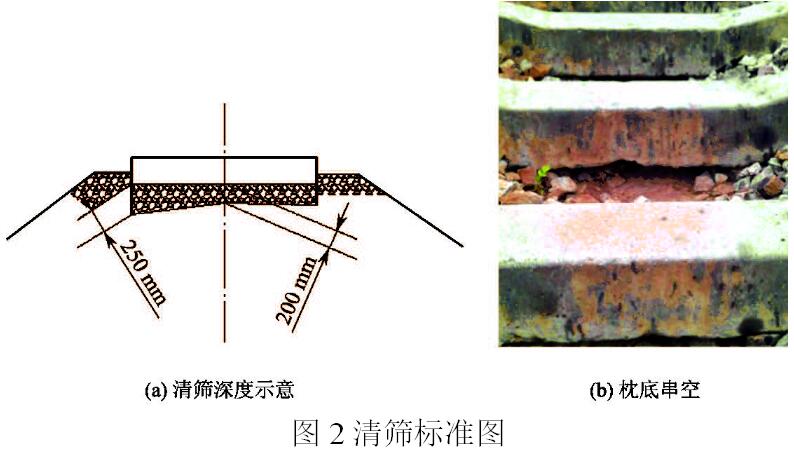

1.从边坡开口,向道心清挖清除全部混砟。枕底要全部串通,深度距枕底下不少于100mm或至路基顶面。清挖深度自线路中心枕底挖下200mm再以适当的坡度向外顺坡,以利排水,见图2

2.回填清砟,挖一孔回填一孔。及时串实捣固,人工捣固时打八面镐,挖一孔,捣固一根。

3.收工前对当日清挖的道床按规定断面进行整理,对超限的水平、高低进行整修。收集散乱的道砟,夯实拍平,使道床均匀饱满,边坡整齐,路肩平整。挖出的不洁道砟堆放在路肩之外,经雨淋冲洗后回收使用。

五、整理作业

1.扫除轨枕及钢轨上的泥土。

2.清挖后线路无翻浆,道床断面符合规定,线路水平、高低、空吊板率符合规定。

3.现场作业人员应调查钢轨踏面平顺状态并做为记录,超限时需要组织打磨。

4.清点工具和材料,一并带离,确保现场工完料净。
